青石栏杆现场雕刻及安装施工细部做法

2019-07-13 08:35 浏览:41474 评论:0 发布:139石材网
核心摘要:第一章 青石栏杆雕刻及安装技术简介石栏杆具有很强的表现力,可雕刻出各种古典式样的图案。有着时尚、美观、环保、抗老化、不变形的性能优点,可广泛用于市政、水利、公园、交通桥梁等护栏工程。石构件的制作安装工艺是先人留下的宝贵财富,很多工艺的口诀都是工匠在操作中形成了自己的习惯,并一代代口传亲授,薪火相传。

第一章 青石栏杆雕刻及安装技术简介


石栏杆具有很强的表现力,可雕刻出各种古典式样的图案。有着时尚、美观、环保、抗老化、不变形的性能优点,可广泛用于市政、水利、公园、交通桥梁等护栏工程。


石构件的制作安装工艺是先人留下的宝贵财富,很多工艺的口诀都是工匠在操作中形成了自己的习惯,并一代代口传亲授,薪火相传。


石栏杆种类繁多 各种石材 石料都可制作,市面上常见的石栏杆有青石栏杆、汉白玉栏杆、花岗石栏杆。


石栏杆优点有如下几个方面:


1、石栏杆美观,兼具装饰性和实用性。在我国古代著名的建筑物中的护栏基本上选用的都是石材护栏,如天安门金水桥上的汉白玉栏杆、卢沟桥上的石狮子栏杆、赵州桥上的桥栏杆等等,在这些著名的工程上面,石栏杆起到了非常重要的装饰作用和防护作用。

2、石栏杆使用时间长、易于保养。上面所说的金水桥、卢沟桥、赵州桥,少则有百余年的历史,多则有上千年的历史,而上面的石栏杆依然能够保存完好,这充分说明了石栏杆的使用时间很长。


3、石栏杆价格适中,只要不是选择高档装饰石材和要求雕刻非常精美,大多数的石栏杆价格都不算贵。其中以青石栏杆最为物美价廉。而且石栏杆品种也非常的多,从颜色到样式,均可自由选择,可以完全按照设计师的要求来定做,能够充分的融入到周围的环境当中。


为了将这些能工巧匠的宝贵经验进行总结归纳,大力推广石栏杆的使用,结合遵义市苟江大道道路工程二标段河岸石栏杆的施工经验进行总结。


第二章 相关规定及规范要求


1、广州市城乡建设委员会关于《广州市城市建设精品工程研究和案例展示》之优质分部分项工程展示征集内容的函;


2、《古建筑修建工程质量检验评定标准》(南方地区)CJJ70-96。


第三章 石栏杆图案雕刻及安装质量要求

1.石栏杆图案雕刻质量要求


⑴雕刻图案应符合设计或业主要求。


⑵雕刻图案质量和效果与工匠艺人的传承风格和技术水平有关,本工程雕刻艺人来自于贵州省惠水县。


⑶雕刻前应仔细选择材料:半成品青石板(条)不得有裂缝、隐残、污点、红白线、石瑕、石铁等缺陷。


2.石栏杆安装质量要求


⑴石栏杆应竖直,直线段应顺直,曲线段应圆顺。


⑵青石栏杆构件品种、质量、加工标准、规格尺寸、标号、色泽应符合设计要求。


⑶石栏杆构件的榫长应达到设计要求(若设计无具体要求,一般榫长不少于60mm)。


⑷各构件连接应紧密,牢固可靠。水泥浆强度初凝后,在强度未达到设计强度的75%前,不得受碰撞或摇晃,若出现节点松动应拆除各构件重新安装。


⑸安装完成后,应对栏杆立柱、扶手、拦板棱角进行打磨。


⑹用水清洗石栏杆表面的泥垢、水锈、粉尘等杂质。


第四章 施工工艺流程


本工程的施工程序如下:


材料选择→构件加工→安装地袱石→安装下扶手→安装下垫块→安装拦板→安装上垫块→安装上扶手→安装立柱→勾缝→棱角打磨→清洗。



石栏杆组合示意图


1-地栿石 2-下扶手  3-垫块 4-拦板 5-上扶手 6-立柱


1. 构件加工

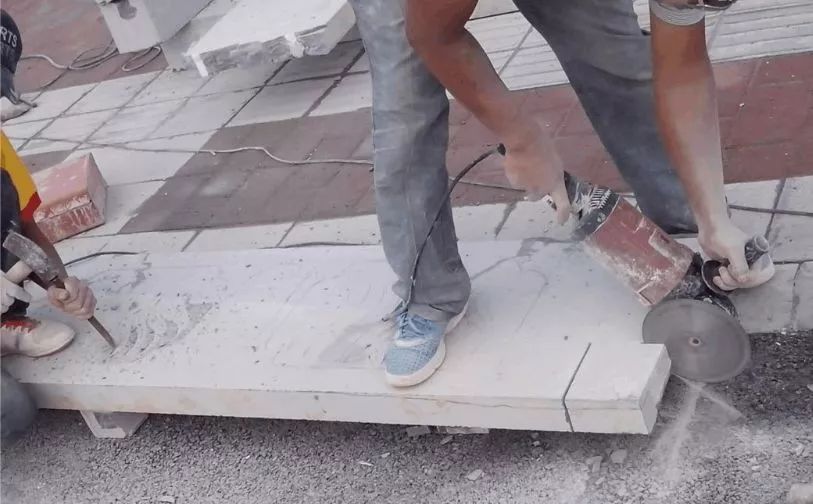

选择无裂缝、隐残的青石半成品,可用铁锤仔细敲打,如有噹噹作响之声,即为无裂缝隐残之石栏杆构件,如用叭啦之声,则表明青石栏杆构件有隐残。避免加工雕刻过程中断裂,费工费时。石纹的走向应符合构件的受力要求,地栿石应为水平走向,柱子、角柱等应为垂直走向。


构件加工


成品构件


2. 石栏杆地栿石的铺设


⑴地栿石铺设前,先将基础垫层上的泥土、杂物等清除干净。


⑵拉通线确定中心线及边线,并弹出墨线,然后按线稳好地栿。

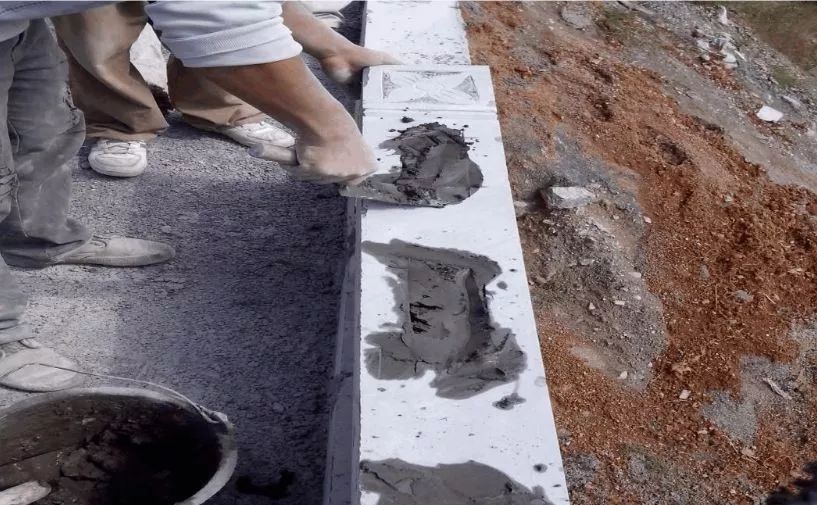

⑶地栿石铺设时应先座浆,即先在基槽底摊铺水泥砂浆,按线用撬棍将地栿石点撬找平、找正、垫稳,保证内外水平一致,然后用大麻刀灰勾缝。


⑷最后将石面冲刷打点干净。


3.下扶手铺设


⑴在地袱表面拉通线确定中心线及边线,并弹出墨线。


⑵清除地袱、扶手表面杂质,在地袱表面铺薄层净水泥浆,安装下扶手。


4.拦板安装


⑴拦板安装前应将表面清扫干净。


⑵将下垫块按设计位置安装在下扶手上,当垫块与扶手间缝隙较大时,应采用云石胶灌缝。


⑶拦板安装前应在立柱和下扶手上弹出构件中心线及两侧边线,校核标高。拦板位置线放完后,按预先画好的拦板图进行安装。


⑷坐浆:拦板安装前将柱子榫槽清理干净,刷一层水灰比为0.5的素水泥浆,随即安装,以保证拦板与立柱之间不留缝隙。


⑸拦板搬运时必须使每条绳子同时受力,并仔细校核石料的受力位置后慢慢就位,将挑出部位放于临时支撑上。


⑹将拦板轻抬对准立柱榫槽就位。


⑺拦板安装就位后仔细与控制线进行校核,若有位移,应点撬归位,将构件调整至正确位置。


5.上扶手安装


⑴将上垫块按设计位置安装在拦板上,当垫块与拦板、扶手间缝隙较大时,应采用云石胶灌缝。


⑵将上扶手轻抬对准立柱榫槽就位。



6.立柱安装


⑴拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装时柱顶石上的十字线应与柱中线重合。


⑵立柱安装时,应将立柱榫头和地栿石的榫槽、榫窝清理干净,先在榫窝上抹一层水灰比为0.5素水泥浆,厚约10mm,且在立柱榫槽内塞填水泥浆,再将立柱对准中心线砌上,如有竖向偏斜,可用铁片在灰缝边缘内垫平。



⑶安装立柱时,应随时用垂球检查整个柱身的垂直度,如有偏斜应利用节点活动间隙调整,不得用重力敲击方法纠正。





⑷立柱顶端采用尼龙绳紧固。



7.勾缝


如石料间的缝隙较大,可在接缝处勾抹云石胶,云石胶的颜色应根据石材的颜色进行调整,采用白水泥进行颜色可达到最佳效果;如缝很细,应勾抹油灰或石膏;若设计有说明则按设计说明勾缝。灰缝应与石构件勾平,不得勾成凹缝。灰缝应直顺、严实、光洁。


8.打磨


青石栏杆安装好后,应对立柱、扶手等各部位进行缺棱掉角的情况检查,采用云石胶加少许普通硅酸盐水泥(调色,使打磨后与原青石色泽一致)对缺棱掉角的缺陷进行修补,干硬进行打磨,保证石栏杆整体美观。

9. 其它细部处理


伸缩缝施工:按设计要求的间距将拦板及地栿石断开,伸缩缝两端均应设立柱,缝宽按设计要求留设(如设计无要求,按50米留设一道伸缩缝,缝宽3cm)。


楼梯段、转角及弧型部位由于异型构件较多,所以更应严格按图纸要求放样下料,并在石构件的背侧上编号标记,以确保安装时对号入座。


第五章 施工质量验收标准


在施工过程中,必须严格按照以上流程,确保质量达到《古建筑修建工程质量检验评定标准》(南方地区)CJJ70-96及国家、省、市有关规定和施工设计图、施工合同的规定。




第六章 工艺及技术要领总结


1.加工前对半成品青石板(条)进行优选,不得有裂缝、隐残、污点、红白线、石瑕、石铁等缺陷,且青石应色泽一致。避免因返工或加工过程中断裂造成费工费时。


2.正式施工前,要对雕刻工匠技术水平进行调查,择优选择,并在施工前进行技术交底。3. 石栏杆安装应竖直,直线段应顺直,曲线段应圆顺。


4. 栏杆安装后应进行养护,并进行保护,在强度未达到设计强度的75%前,不得受碰撞或摇晃。


5. 对缺陷进行修补,并对栏杆立柱、扶手、拦板棱角进行打磨。


6.勾缝宜勾平缝,并用水将栏杆全面清洗干净。

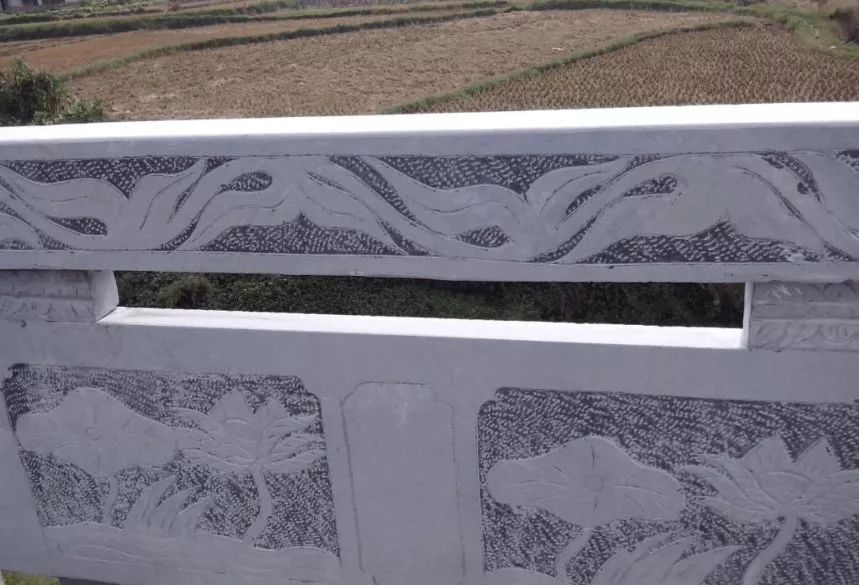

栏杆安装完毕效果图


注:来源于网络整理
