(路牙石、路边石、路侧石、路缘石)施工要求及注意事项

2019-07-27 09:34 浏览:51647 评论:0 发布:139石材网
核心摘要:路缘石是设在路面与其他构造物之间的标石。在城市道路的分隔带与路面之间、人行道与路面之间一般都需设路缘石,在公路的中央分隔带边缘、行车道右侧边缘或路肩外侧边缘常需设路缘石。设计图纸:侧、平石道路用侧、平石均采用花岗岩石材的厂家成品。石材路缘石应石质一致,无裂纹和风化等现象。花岗岩保水极限抗压强度应不小

路缘石是设在路面与其他构造物之间的标石。在城市道路的分隔带与路面之间、人行道与路面之间一般都需设路缘石,在公路的中央分隔带边缘、行车道右侧边缘或路肩外侧边缘常需设路缘石。


(路牙石、路边石、路侧石、路缘石)施工要求及注意事项

(路牙石、路边石、路侧石、路缘石)施工要求及注意事项

(路牙石、路边石、路侧石、路缘石)施工要求及注意事项


设计图纸:侧、平石道路用侧、平石均采用花岗岩石材的厂家成品。石材路缘石应石质一致,无裂纹和风化等现象。


花岗岩保水极限抗压强度应不小于100MPa,洛杉矶法磨耗率小于30%,狄法尔法磨耗率小于5%。


石材路缘石的放射性水平应满足放射性比活度CRae≤1000Bq/kg镭当量浓度。


侧、平石施工


路缘石应安砌稳固,做到线直、弯顺、无折角,顶面应平整无错牙,现具业主要求不得用水泥砂浆勾缝。


路缘石必须在沥青面层施工前安装完毕同时在沥青面层施工时加以保护,以防止污染。


路缘石埋置后应将回填材料压实或采取保护措施,防止面层施工时变形,严禁在各层沥青面层铺筑后再开挖面层埋设缘石。


路缘石后背混凝土C20混凝土。


(路牙石、路边石、路侧石、路缘石)施工要求及注意事项

(路牙石、路边石、路侧石、路缘石)施工要求及注意事项


主要施工方法

花岗岩路缘石外观实测项目

(路牙石、路边石、路侧石、路缘石)施工要求及注意事项


对运到施工现场的路缘石再次进行检查,应轻拿轻放,避免损坏,强度不合格、色泽不一致、外观尺寸误差5mm、是否有缺棱、角、坑窝、裂纹、颜色不一致等现象,对检验不合格的一律不使用。


2、测量放样路缘石安装前,应校核道路中线,测设路缘石安装边桩和高程控制桩,直线段桩距为10m,曲线段不大于5m,路口为1~5m。按照设计高程进行控制测量。


3、路缘石运输


⑴路缘石的运输,要求厂方对路缘石块与块、层与层之间安设夹板,并且进行四角包装,确保路缘石的完好。


⑵路缘石在经业主及监理批复的厂方进行加工制造。路缘石出厂时必须检验合格。运到施工现场后,材料质检员按规范对其构件进行查收检验,及时抽样送检和见证取样,并有质量合格证和质量检验报告。


⑶第一次运输,由加工厂用叉车装车,汽车运到现场人行步道的两树池间存放,并设安全提示标识。


⑷第二次运输安装前,使用小型叉车运到安装地点间隔码放,随使用随运输。安装后,剩余的路缘石及时运回人行步道指定地点,并用绿网苫盖设安全提示标识。


⑸路缘石在运输过程中,保证不碰撞轻拿轻放,避免损坏。运到施工现场的路缘石要及时安装。


⑹异型缘石加工前,应根据设计图纸上标注的各路口圆弧半径数值与现场实际进行比对,如有误差及时通知设计人员进行修改、复核后,统一归纳编号后提供给生产厂家,厂家据此加工。


4、路缘石安装


①垫层采用C20混凝土;M7.5水泥砂浆卧底,配比控制,现场设磅秤,按每袋水泥重量,称砂石水的重量,砂石水各设标准桶计量。


②人工按放线位置安装路缘石。安装前,基础要先清理干净,并保持湿润。安装时,先用线绳控制路缘石的直顺度,再用水平尺进行检查,安装合格后及时采用C20混凝土进行后背浇筑。路缘石砌筑应平顺,相邻花岗岩路缘石缝用4mm厚铁板或塑料板控制,相邻混凝土路缘石缝用8mm厚铁板或塑料板控制,相邻路缘石的缝隙应均匀一致,路缘石与路面无缝隙、不漏水。


③花岗岩路缘石缝宽为5mm。


④事先计算好每段路口路缘石块数,砌筑时,路段短时由一侧路口切点安砌到另一侧路口切点;路段长时,由中间向两端铺砌与路口异型缘石接顺。路口缘石按等高线坡化控制。


⑤路口、隔离带端部等曲线段花岗岩路缘石,宜按设计弧形加工预制,单块长度不得小于70cm。不得使用小标准块进行拼接。路缘石的安装速度满足现场施工的需要,必须在上面层施工之前安装好。


⑥路缘石安装后检验,必须再挂线,调整侧石直顺、圆滑、平整及高程检测,每20m检测一点,当平面及高程超过标准时应进行调整。


⑦场地清理:路缘石安装完毕后,及时对有污染的场地和路面进行清理。


⑧已完工的路缘石用塑料薄膜苫盖,进行成品保护,防止损害及表面污染。


5、无障碍道口及养护


①砌筑路缘石时需根据施工图设计要求,在斑马线位置预留盲道出入口。各个路口按照规范做无障碍设施。


②在施工时,现场如有出入,应及时与监理、设计单位进行汇报,共同商讨解决办法。


6、检测及成品保护


施工中采用水平尺进行控制,砌筑应稳固,顶面平整,线条直顺,曲线圆顺,缝宽均匀,无杂物污染,然后采用塑料薄膜覆盖进行成品保护。

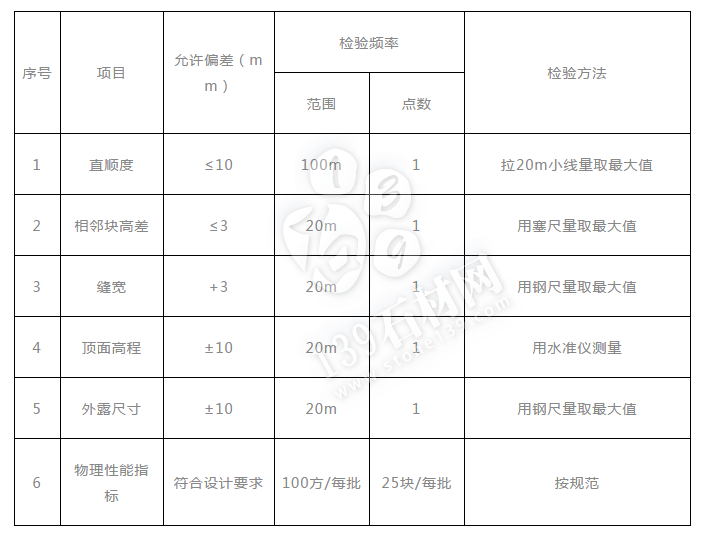

花岗岩路缘石允许偏差表

(路牙石、路边石、路侧石、路缘石)施工要求及注意事项


7、异型缘石施工


⑴砌筑异型缘石前,要先对圆弧进行放线,在地面放出标准尺寸圆弧,然后按照大样图先进行预装,与放出的圆弧线进行比较,满足圆弧后方可进行正式砌筑,如果不满足圆弧要求,应先用打磨机等机械对缘石进行二次加工,满足圆弧后方可使用。


⑵异型缘石砌筑应从一侧开始,顺序砌筑,外观应圆顺。


⑶路口及人行过街的无障碍缘石坡道顶面应与沥青砼路面平齐。


8、材质要求:


①花岗岩路缘石顶面采用机切面。


②路缘石选用规模大、信誉好、加工设备和技术先进的生产厂家,且厂家供货必须及时,保证供货质量。


施工注意事项


⑴路缘石出厂前,进行检查验收,满足设计质量标准后方可使用。


⑵测量放线:


①先校核道路中线并重新钉立边桩,在直线部分桩路为10m,在弯道上及路口圆弧为1~5m。


②按新钉桩放线,在直线部分可用小线放线,在曲线部分应划线。在刨槽后安装前再复核一次,并应测出道牙顶面高程做好标志。


③安砌钉桩挂线后,把路缘石沿基础一侧依次排好,砂浆拌好后匀铺在基础上,虚厚约2cm,按放线位置安砌路缘石,砌完的路缘石顶面应平整,线条直顺,弯道圆滑。


⑶养护:道牙的养护期不得少于3天,在此期间内应严防碰撞。
